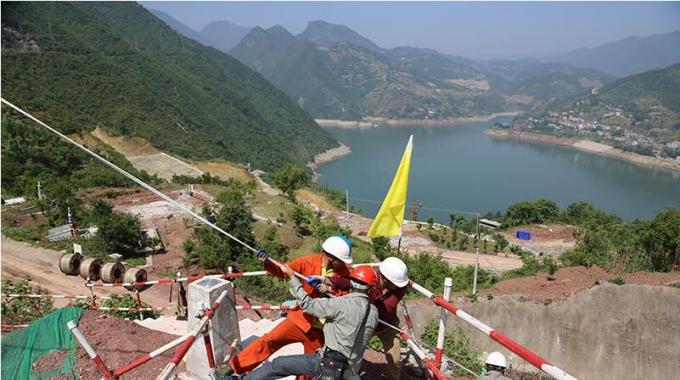

500千伏盘龙一回200号长江大跨越抢修开始组立新塔

2018-02-01 14:08:51 大云网  点击量: 评论 (0)
【背景】 随着国网湖北电力检修公司的一声令下,位于长江三峡库区湖北省巴东县长江大跨越段的500千伏盘龙一回200号开始吊装组立新塔
【背景】
        随着国网湖北电力检修公司的一声令下,位于长江三峡库区湖北省巴东县长江大跨越段的500千伏盘龙一回200号开始吊装组立新塔,这条输电线路对于西电东送、三峡电力外送、渝鄂电力联网都极为重要,在全国电网中的地位举足轻重。
  今年2月初,巴东县燕子矶滑坡体对500千伏盘龙一回200号铁塔造成重大安全隐患后,3月23日,巴东县政府对300余沿线居民进行紧急撤离,国家电网公司同时对500千伏盘龙一回上的电力负荷及时转移,运维单位国网湖北电力检修公司宜昌运维分部对铁塔受损变化情况实行24小时现场数据监测,并采取了埋设防滑桩阻止滑坡体位移等紧急措施,为评价滑坡体是否具有稳定性及确定最终抢修方案提供了科学有力的依据。
  3月28日下午,随着最后一段跨江超高压电力线缆完成开断回收,500千伏盘龙一回200号铁塔因山体滑坡导致的倒塔断线隐患宣告解除。随后,国网湖北电力检修公司展开了500千伏盘龙一回200号长江大跨越段应急抢修一系列的准备工作。
  为确保在今年迎峰度夏之前恢复这条重要超高压输电线路的重新运行,国网湖北电力检修公司组织人员驻扎巴东县500千伏盘龙一回200号现场,积极开展应急抢修工作。4月9日,完成了盘龙一回200号跨江铁塔拆除工作;4月12日,盘龙一回200号铁塔长江大跨越段应急抢修工程开工启动正式启动;5月3日完成了新建的盘龙一回200号混凝土浇筑工作,同时在重建的200号塔附近新建的201号铁塔组立工作已近尾声。在保证工期的同时,业主项目部会同监理项目部进行严格质量检测,以确保全部达到设计要求。

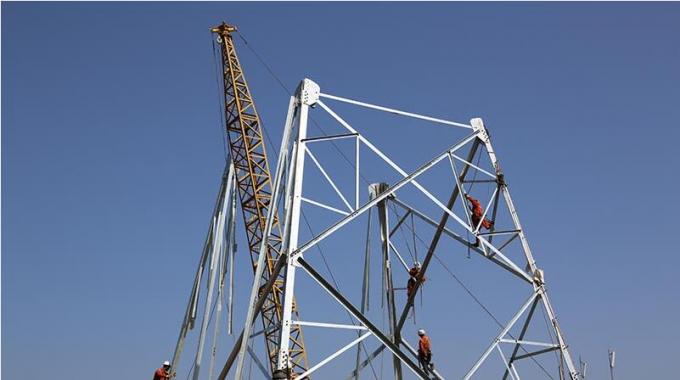

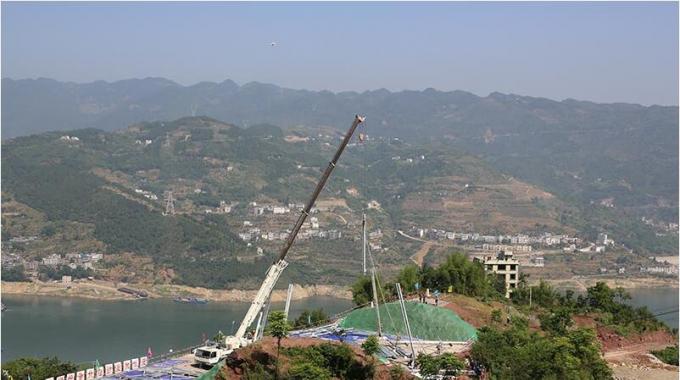

  据悉,新建铁塔组立工作在5月30日以前将全部完成,最后将展开最为关键的长江大跨越封航架线工作。在近日如火如荼进行施工的同时,国网湖北电力检修公司宜昌运维分部正会同属地单位恩施州巴东县供电公司,积极与巴东县政府以及长江海事局等单位联系沟通,争取得到房屋拆迁、长江封航等方面最大政策和时间上的支持,同时在施工单位的全力配合下,正精心组织施工朝着提前到迎峰度夏开始之前全面高质量完工而努力,力争早日恢复500千伏盘龙一回这条大通道的正常送电。
