特高压皖南变电站电气安装全部完成

2013-10-09 09:55:57 英大网  点击量: 评论 (0)
7月22日,随着皖南1000千伏特高压变电站最后一台高压电抗器安装完成,标志着全站的电气设备安装工作全部结束。工程将全面转入验收消缺阶段,500千伏区域也将在本月底启动投运。 作为皖电东送淮南-上海特高压输
       7月22日,随着皖南1000千伏特高压变电站最后一台高压电抗器安装完成,标志着全站的电气设备安装工作全部结束。工程将全面转入验收消缺阶段,500千伏区域也将在本月底启动投运。
       作为“皖电东送”淮南-上海特高压输变电工程的重要节点和安徽省“861”重点工程,皖南站的建设受到各方的高度重视。工程于2011年12月15日开工,电气设备安装开始于2012年7月。在这一年半的时间里,安徽送变电工程公司施工人员经历了寒冬、度过了酷暑,他们攻坚克难、拼搏奋战,取得了优异的成绩。

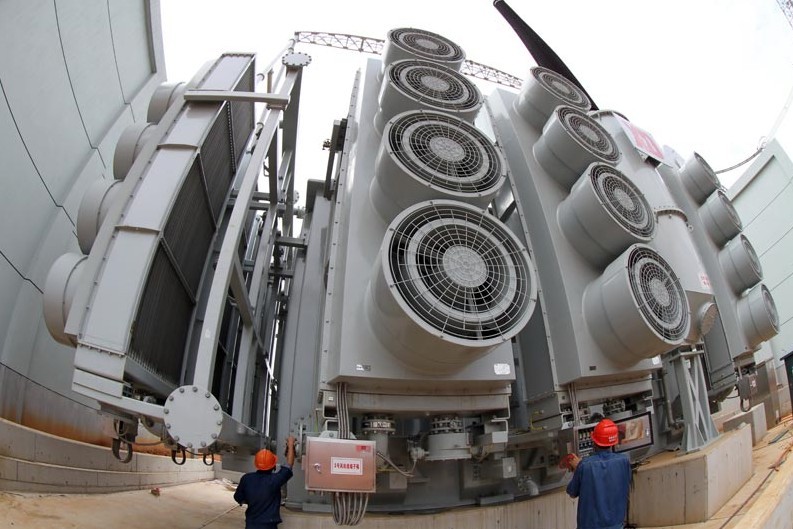

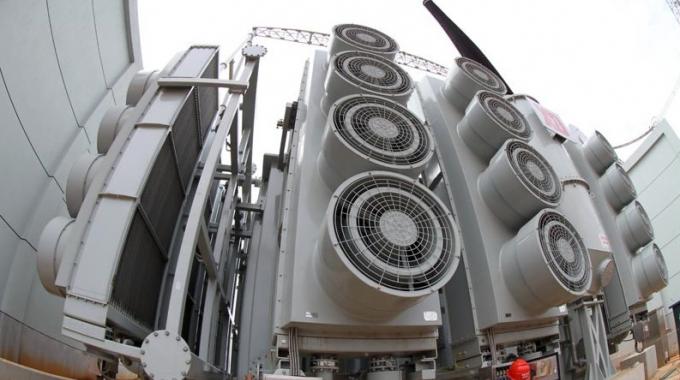

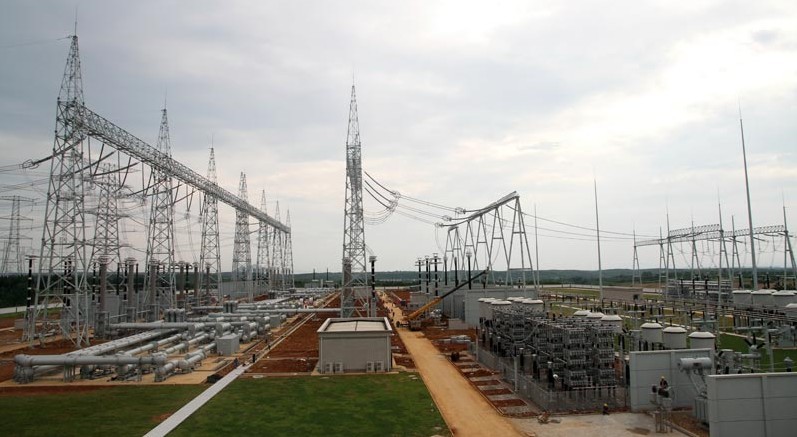

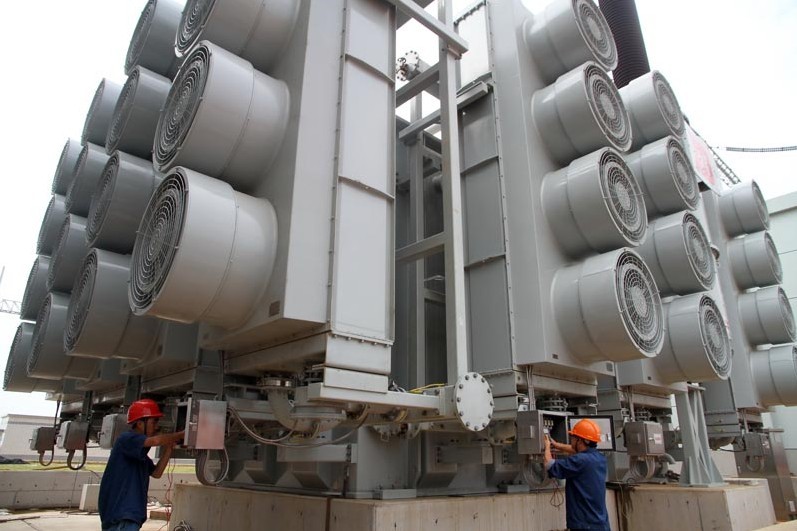

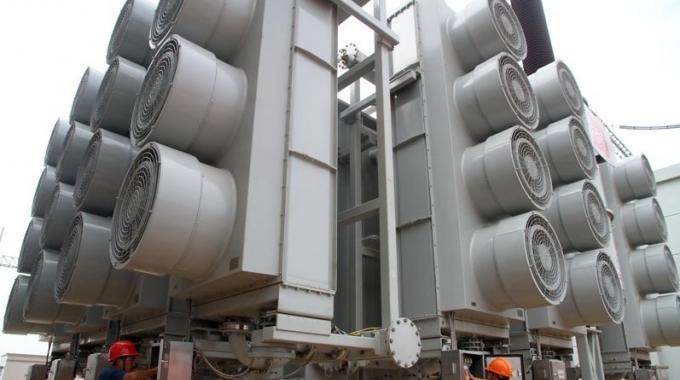

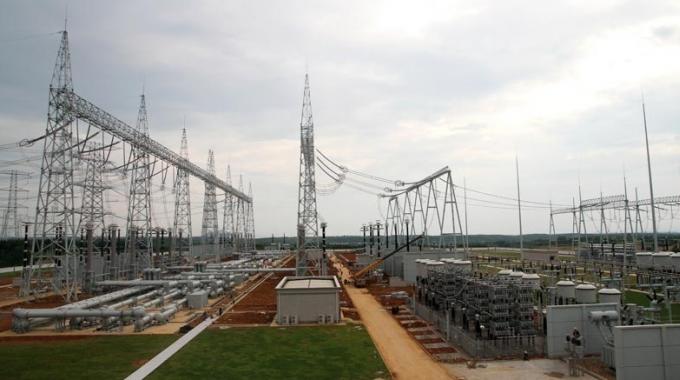

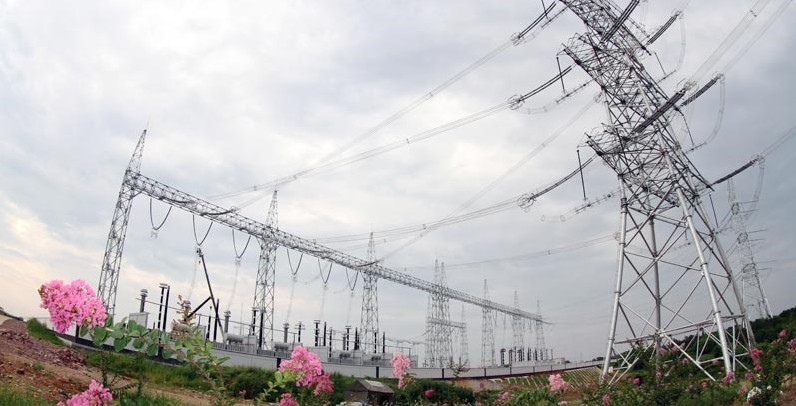

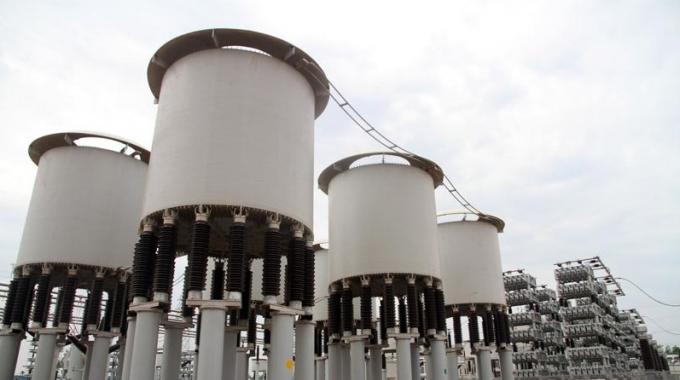

        建设过程中,1000千伏构架、主变压器、高压电抗器、GIS(气体绝缘全封闭组合电器)等设备的安装是施工的重点,也是难点。其中,1000千伏构架共计安装693.8吨,历时75天,其组装任务之重,吊装难度之大,精度要求之高,在国内都属首例;4台(其中1台为备用)容量均为1000MVA的主变压器安装施工,克服了设备到货迟滞、阴雨天气等不利因素,采用水陆联运的方式加快运输过程,施工人员加班加点,保证了按期完工;全站共有高压电抗器11台,是全线四个特高压站数量之最,单台电抗器总重近300吨,仅单根套管便重达6吨,整体长度近14米,需采用专用工装、3台吊车配合才能完成;1000千伏GIS设备有出线4回,500千伏GIS出线2回,均采用五级防尘措施,大大提高了安装的质量和效率。
        据了解,“皖电东送”工程是目前世界上电压等级最高的输变电工程,也是我国首个特高压交流同塔双回路输电工程,是特高压交流输电技术规模化应用的标志性工程。皖南站将于9月份全部投运完成,届时,将使安徽丰富的煤炭资源转化为电力资源,缓和浙江北部地区和上海市用电紧张的局面,进一步促进经济发展,增进社会和谐。
