捷报!长龙山电站引水斜井先导孔施工达到国内领先水平

2018-07-12 16:58:44 三峡建设  点击量: 评论 (0)
7月6日下午14点40分,长龙山抽水蓄能电站1号引水上斜井先导孔实现一次性精准贯通,出钻点偏差24.3厘米,钻孔偏斜0.56‰(合同规定控制在5‰以内)。

7月6日下午14点40分,长龙山抽水蓄能电站1号引水上斜井先导孔实现一次性精准贯通,出钻点偏差24.3厘米,钻孔偏斜0.56‰(合同规定控制在5‰以内)。至此,长龙山抽水蓄能电站1号引水上斜井(长度435米)、1号引水下斜井(长度415米)先导孔全部实现一次性精准贯通,引水斜井先导孔施工达到国内领先水平。

长龙山抽水蓄能电站额定水头710米,位居国内第一,世界第二。电站引水系统采用“三洞六机”布置,1号引水上斜井包含上、下弯段和直线段,长度约435米,倾角58度,斜井为7米的圆形断面;1号引水下斜井包含上、下弯段和直线段,长度约415米,倾角58度,斜井为5米×5.9米的马蹄形断面,引水斜井长度属国内在建抽水蓄能电站之最。

阶段总结会

在招标设计和技术施工图阶段,三峡集团和长龙山公司多次组织召开斜井方案审查会,明确引水斜井施工选用国内最先进的“定向钻+反井钻机”施工工艺;并制定了在400米级的长斜井(无施工支洞)定向钻孔施工上掌握关键技术难点、达到国内领先水平的科研目标。

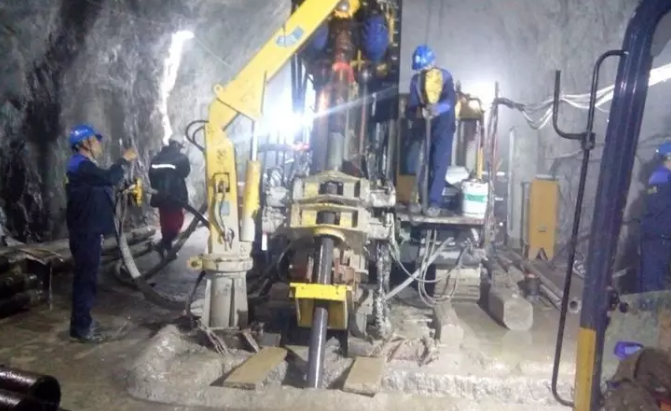

采用定向钻施工先导孔,具有钻孔深度大(400米级)、岩石强度高(高达281兆帕)、孔斜与方位角控制难、钻孔偏斜精度要求高(≤5‰)、易发生孔内事故、可借鉴的施工经验少等特点。面对这个世界级的技术性难题,长龙山公司高度重视引水斜井先导孔施工,成立了以党政一把手为组长,参建各方骨干人员为成员的课题攻关小组,提前研究先导孔施工中可能出现的问题,并制定了施工保障措施和故障处理应急预案。长龙山公司扎实推行工点管理责任制,以现场工点会议形式及时解决出现的问题,并组织召开引水斜井先导孔阶段分析总结会,及时总结经验,最终两条400米级引水斜井先导孔先后实现了一次性精准贯通。

定向钻设计出钻点和实际出钻点位置

大云网官方微信售电那点事儿

责任编辑:继电保护

免责声明:本文仅代表作者个人观点,与本站无关。其原创性以及文中陈述文字和内容未经本站证实,对本文以及其中全部或者部分内容、文字的真实性、完整性、及时性本站不作任何保证或承诺,请读者仅作参考,并请自行核实相关内容。
我要收藏
个赞
